FASI DI MONTAGGIO

posa trave reticolare ser - scf

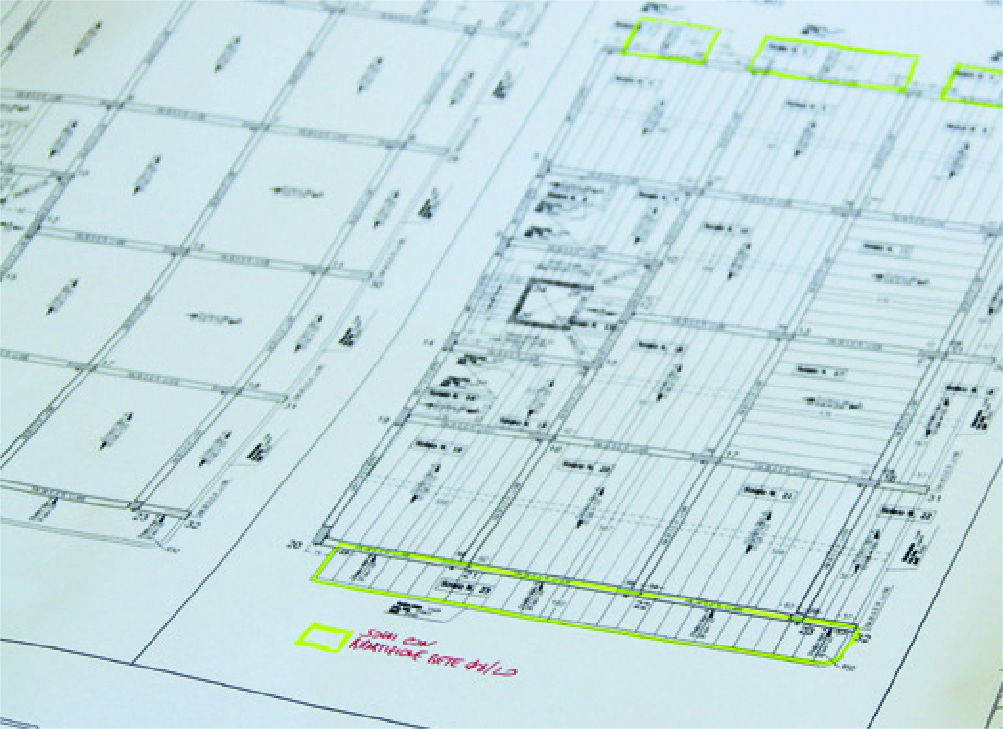

Verifica rilievo misure di cantiere

Verificare che le misure di cantiere (interasse pilastri) corrispondano al progetto o valutare modifiche da apportare alla produzione in modo che in cantiere non ci siano margini di errore.

1
posa trave reticolare ser 2 - scf

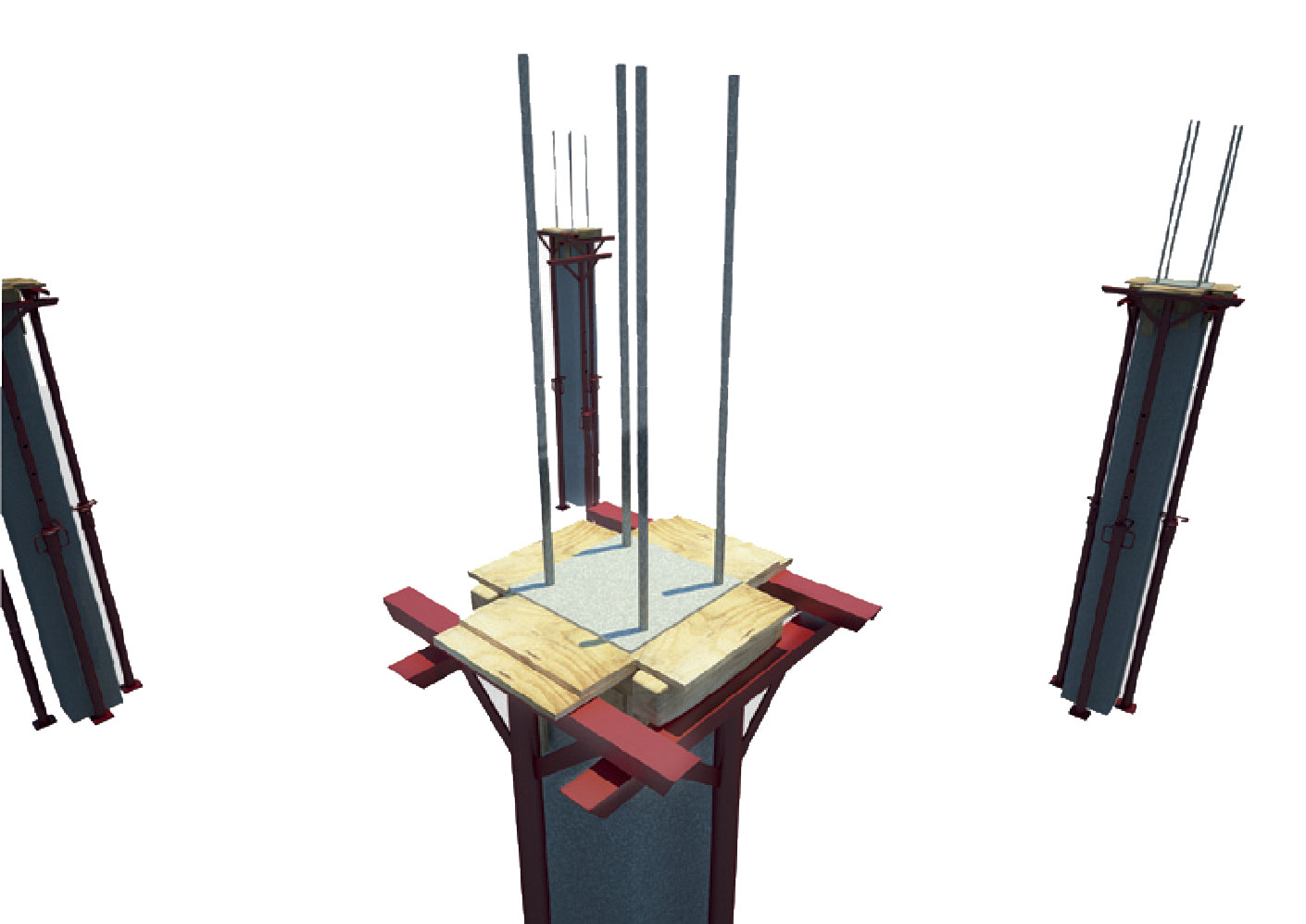

Disposizione puntelli in corrispondenza dei pilastri

Posizionare i puntelli provvisori in corrispondenza dei pilastri tenendo conto dello spessore delle travi, così da creare l’appoggio provvisorio. In fase di getto del pilastro occorre ridurre lo stesso di 5 cm rispetto alla quota di progetto per consentire le operazioni successive. Disporre poi i puntelli necessari a reggere il peso del cls in fase di getto, in base alla lunghezza e profondità delle travi. In corrispondenza degli sbalzi, puntellare le travi all’estremo libero.

2
posa trave reticolare ser 3- scf

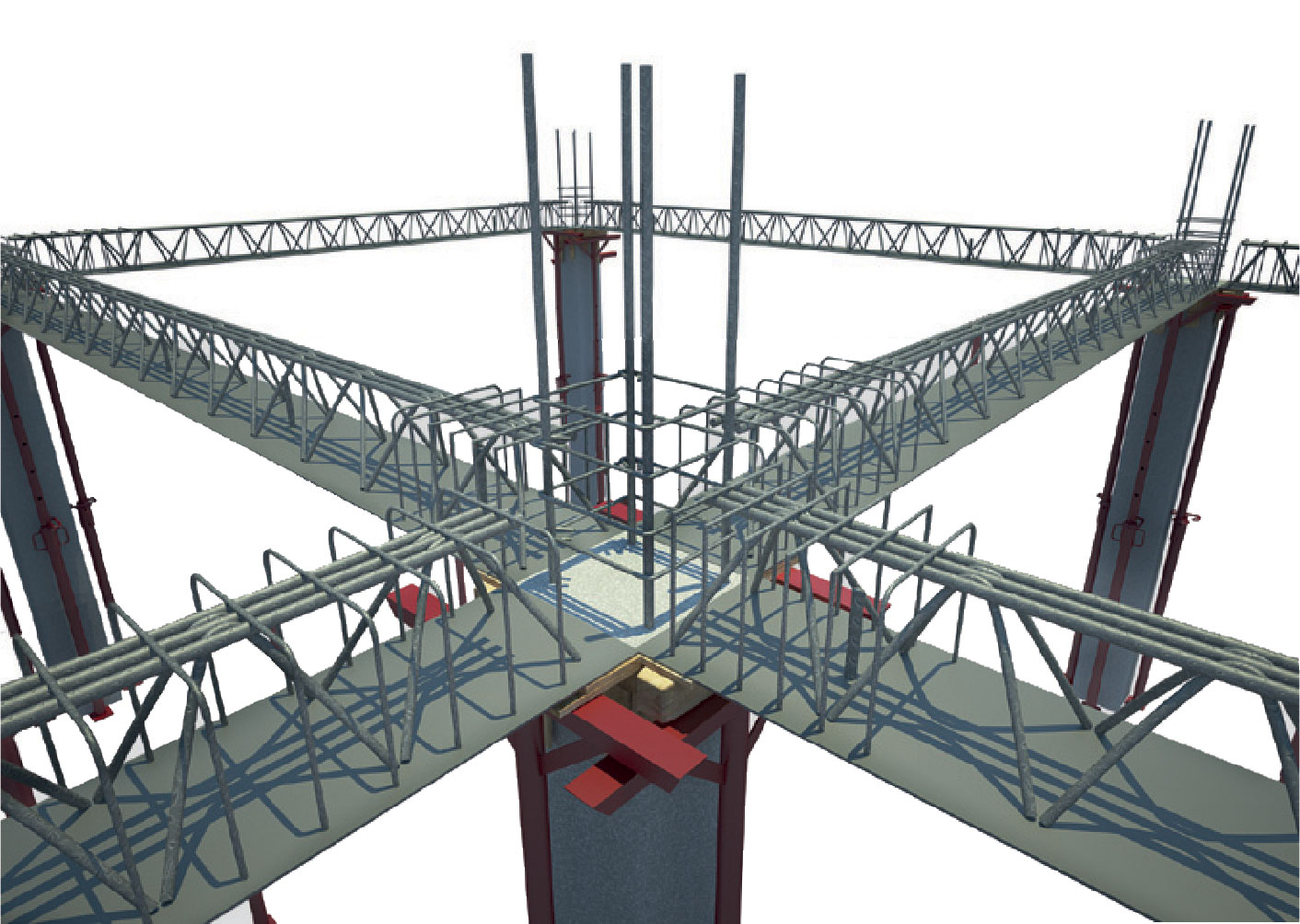

Montaggio delle travi seguendo lo schema di posa

Montare le travi seguendo l’ordine riportato sulle carpenterie di cantiere e la relativa numerazione che si trova su ogni estremità delle Travi S.E.R. e che riporta il numero del pilastro su cui deve poggiare.

3
posa trave reticolare ser 4- scf

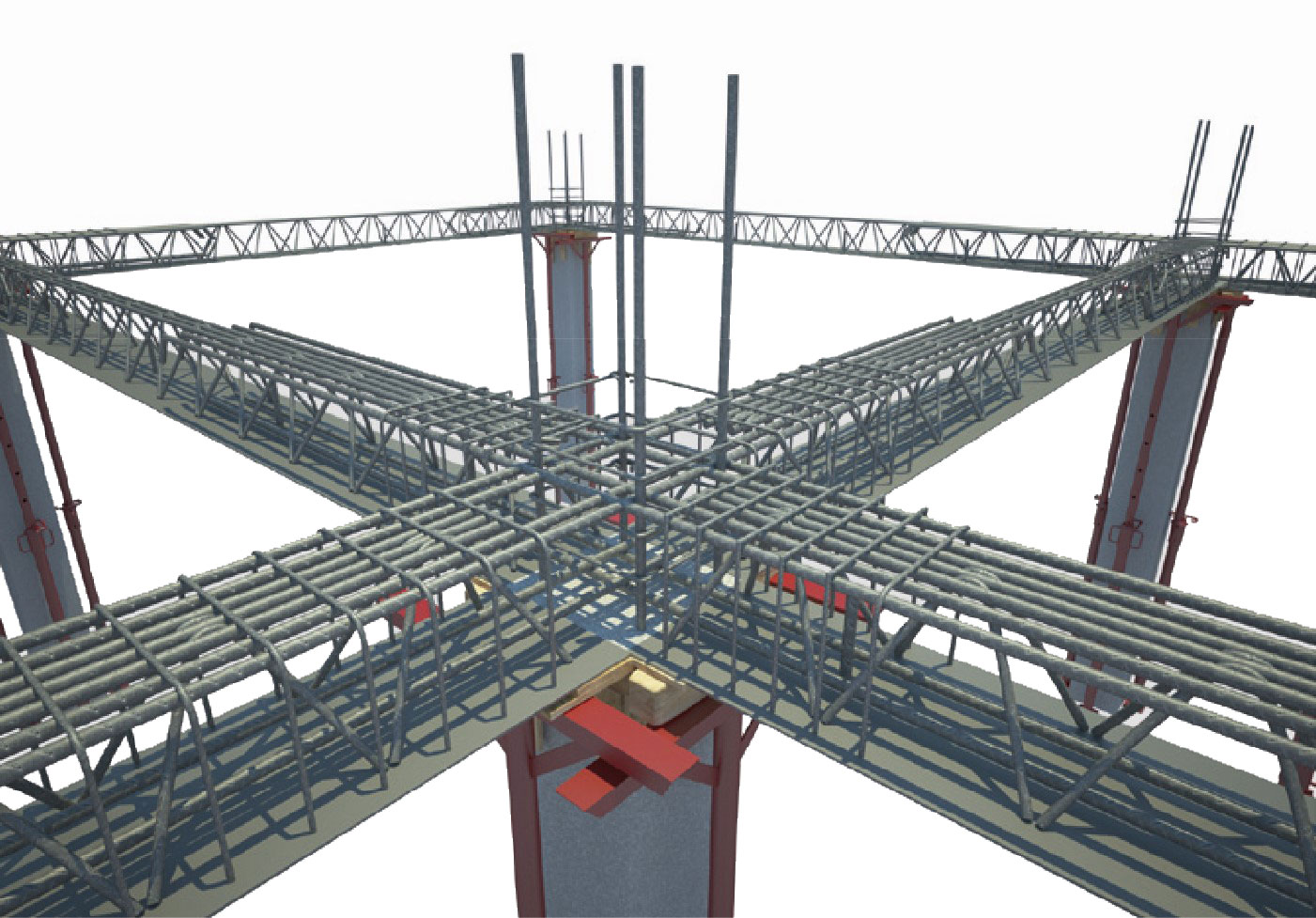

Ancoraggio dei monconi delle travi ai pilastri

Ancorare i monconi ai ferri dei pilastri sfilandoli dalle travi e realizzando le relative legature. I monconi superiori vanno collocati il più alto possibile nella trave ma rispettando sempre il copriferro indicato, i monconi inferiori si trovano direttamente dentro la trave e bisogna solo sfilarli.

4
posa trave reticolare ser 5- scf

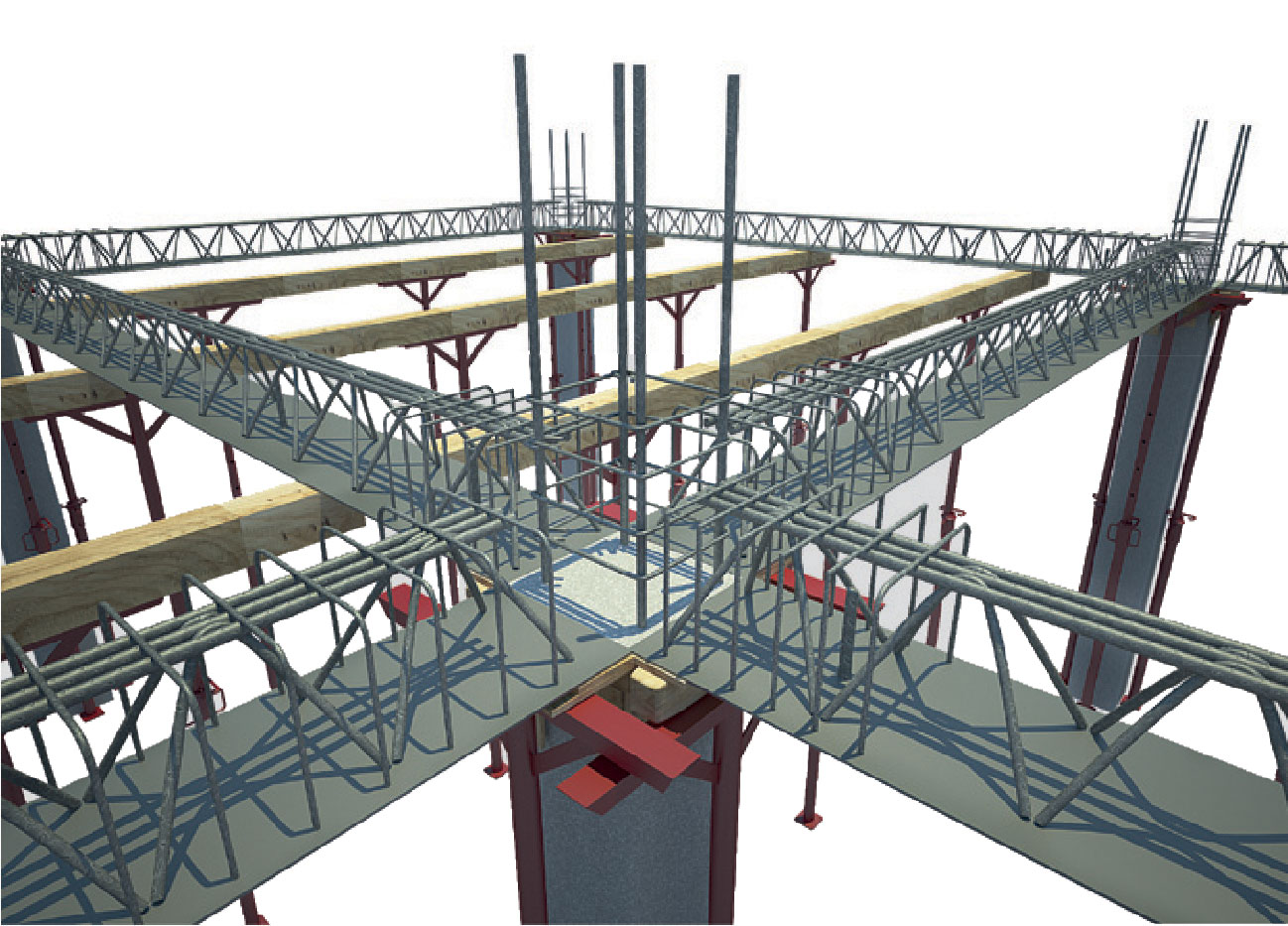

Collocazione dei rompitratta del solaio

Collocare i rompitratta del solaio parallelamente e ad una distanza massima di 75 cm dalla trave portante, dividendo poi lo spazio rimanente e posizionando il banchinaggio. I solai devono essere disposti come indicato negli elaborati di calcolo.

5
posa trave reticolare ser 6- scf

Realizzazione sponde esterne o interne alle travi

Una volta posizionate le travi sui puntelli provvisori, realizzare le spondine esterne e/o interne alle travi non a spessore di solaio. Su richiesta, la carpenteria laterale delle travi si può realizzare in lamiera a perdere.

6
posa trave reticolare ser 7- scf

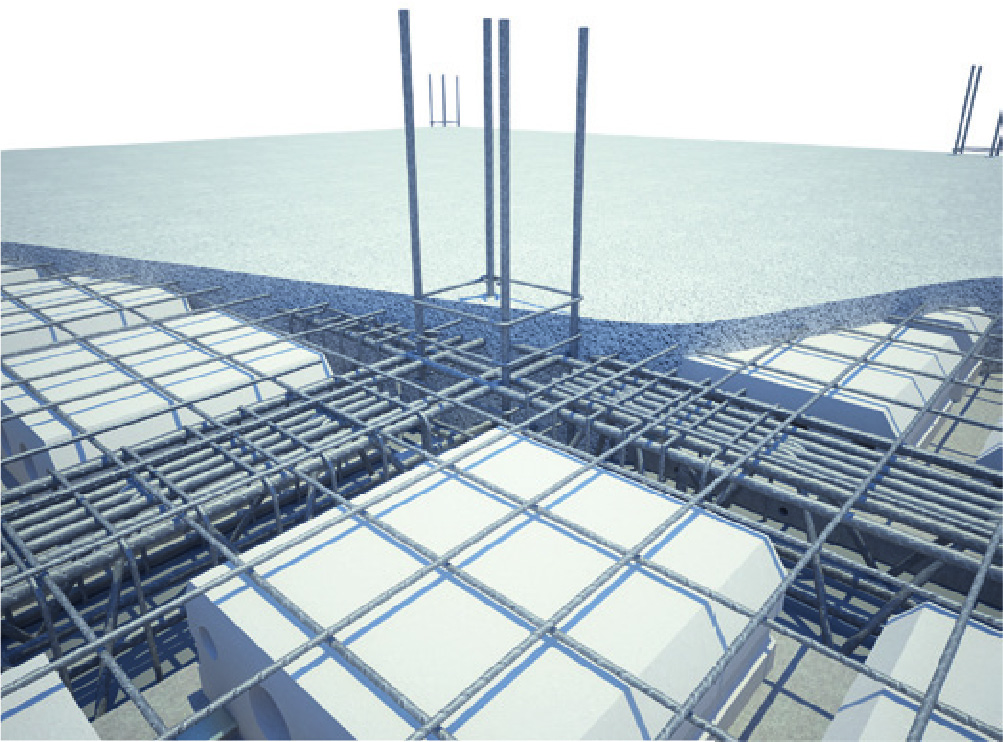

Getto di calcestruzzo

Eseguire il getto integrativo secondo le specifiche indicate nel progetto esecutivo delle Travi S.E.R. e nelle prescrizioni a corredo.

7
posa trave reticolare ser 8- scf

Disarmo

Disarmare e rimuovere le eventuali attrezzature provvisionali di sostegno delle travi e conseguente messa in esercizio delle Travi S.E.R.

8
